1. Tổng quan
Mục đích: Hướng dẫn người dùng xử lý cảnh báo “Tổng số chưa nghiệm thu theo khoản mục/yếu tố chi phí của các công trình không bằng Số chưa nghiệm thu” hoặc “Tổng số chưa nghiệm thu không bằng Số chưa nghiệm thu” khi khai báo chi phí dở dang đầu kỳ công trình theo từng khoản mục chi phí.
Nội dung:
- Cách chương trình tự động tính toán chi phí chưa nghiệm thu
- Thông báo cảnh báo chênh lệch số liệu
Biểu hiện: Khi khai báo chi phí dở dang đầu kỳ công trình theo từng KMCP:
- Người dùng khai báo chi phí theo từng khoản mục chi phí (NVL trực tiếp, Nhân công trực tiếp, Máy thi công, Chi phí chung,…), Tổng số chi phí đã nghiệm thu.
- Chương trình tự động tính toán Tổng chi phí, Số chưa nghiệm thu và không cho phép người dùng sửa lại.

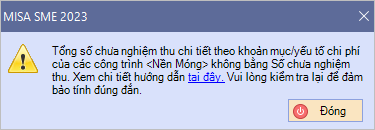

Trường hợp người dùng theo dõi số chưa nghiệm thu chi tiết theo từng khoản mục chi phí, có phát sinh chênh lệch giữa số tổng chưa nghiệm thu mà chương trình tính toán và số tổng chưa nghiệm thu đã nhập chi tiết theo từng khoản mục chi phí, chương trình sẽ cảnh báo:

Phạm vi áp dụng: Kế toán công trình, kế toán chi phí, kế toán tổng hợp.
2. Nguyên nhân và cách xử lý
2.1 Nguyên nhânCảnh báo xuất hiện khi người dùng có thực hiện một trong những thao tác sau:

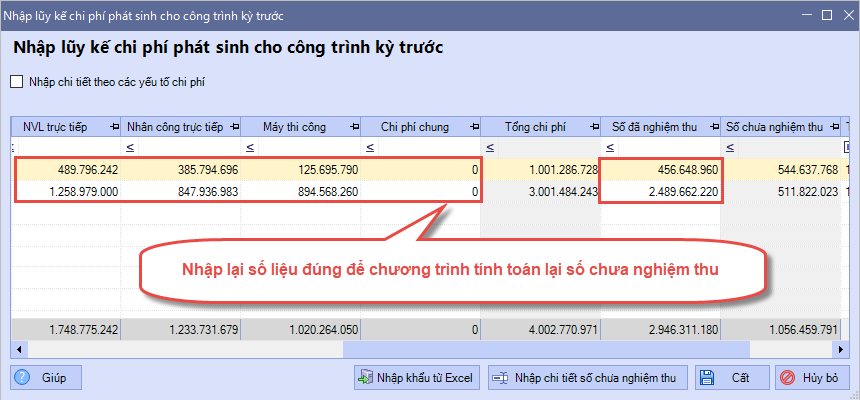

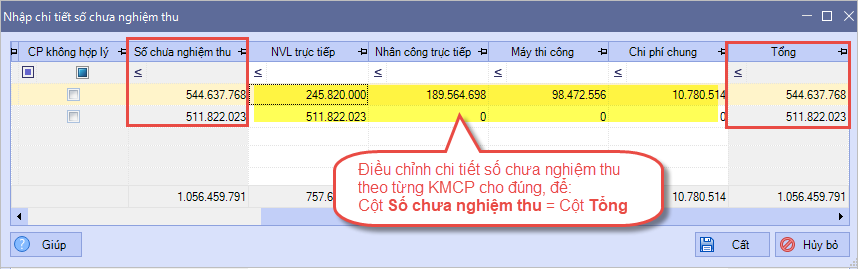

2.2 Cách xử lýTrường hợp 1: Nếu người dùng không cần nghiệm thu công trình chi tiết theo Khoản mục chi phí và cần sửa lại số dư đầu kỳ của công trình. Bước 1: Vào hệ thống/Tùy chọn/ Tùy chọn chung/ bỏ tích ô Nghiệm thu công trình chi tiết theo Khoản mục chi phí (NVL trực tiếp, nhân công trực tiếp…) Bước 2: Tại danh sách số dư đầu kỳ của công trình, chọn đến dòng công trình cần sửa số dư -> chuột phải -> Xóa. Bước 3: Thực hiện nhập lại số dư đầu kỳ của công trình theo số dư đúng. Trường hợp 2: Nếu người dùng cần nghiệm thu công trình chi tiết theo Khoản mục chi phí. Bước 1: Vào hệ thống/Tùy chọn/ Tùy chọn chung/ tích ô Nghiệm thu công trình chi tiết theo Khoản mục chi phí (NVL trực tiếp, nhân công trực tiếp…) Bước 2: Tại giao diện Nhập lũy kế chi phí phát sinh cho công trình kỳ trước nhấn vào mục Nhập chi tiết số chưa nghiệm thu Bước 3: Kiểm tra đảm bảo trên giao diện Nhập chi tiết số chưa nghiệm thu giá trị cột Số chưa nghiệm thu phải bằng cột Tổng, khi đó xảy ra 2 tình huống:
|
